一樓牆柱鋼筋綁紮模版組立

建築施工流程簡易圖

地坪灌漿好了以後,接下來是進行一連七天的混凝土養護動作。(跨距小於6米養護混凝土時間為七天)

之後要進行的是一樓板外模組立以及柱鋼筋綁紮。


上圖為介紹施工流程的簡易圖,簡單介紹整個建築工程施工流程。大致上建築結構工程都是按照這個流程來跑,但有時會同時進行,也有時會因為現場需要而有所調整。

1.放樣工程:一開始先向地政單位要求鑑地,取得地界線與建築指示線後,將基地基本範圍標示出來,之後再由室外以橫向與縱向的地界線引進室內,作為放樣的基準線。

2.結構工程就是以板模工程、水電工成、鋼筋工程三種工班輪流進行施工,每一個工程會有部分交互影響,會有前後的關係,通常在工地這些工班已經相當有經驗,但是仍然會遇到不同工班之間作業的干涉,或是像我們一樣要求很多的公司的時候,監工的部份就相當重要,需要在這穿梭協調來達到公司品質要求。



下圖為簡易樓層結構施工作業流程圖。為了避免各作業工班發生前後次序顛倒,導致施工困難,後續修改,甚至要重工,因此大致上的作業流程都會按照以下流程進行施工。

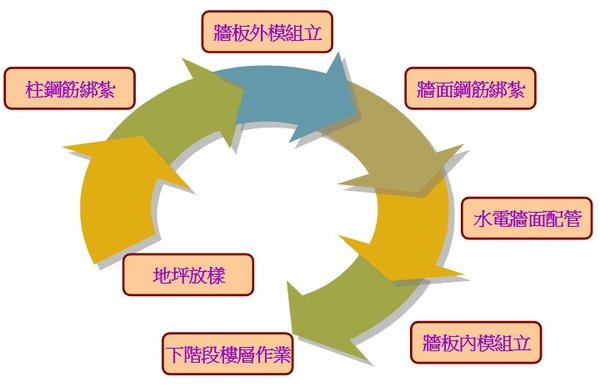

施工作業流程圖

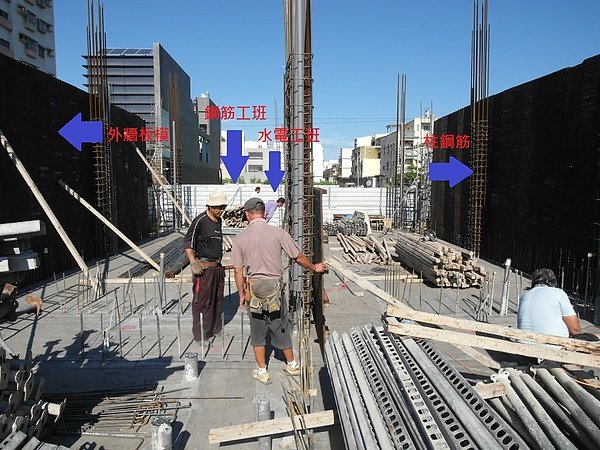

工地現場狀況


首先在放樣師父放完樣之後,會進行柱鋼筋綁紮,需要注意的部份如下:

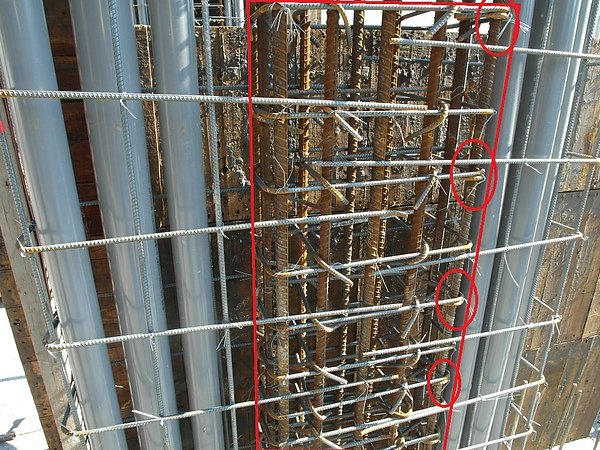

1.捆圈缺口處需要錯開,在921地震損毀的房子發現很多都是因為捆圈缺口擺置同一邊,導致應力集中於缺口處。為了避免弱點集中於柱體同一側,因此除了要求鋼筋工班要錯開之外,施工期間一定要列為每次必檢項目之一。

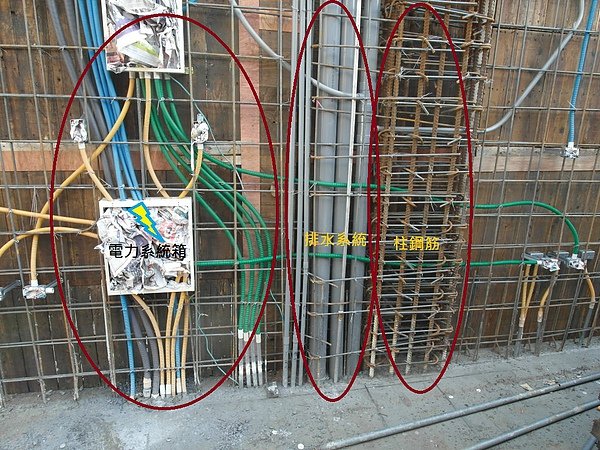

2.管線不可置於柱體內,如下圖,將管線置於柱體外,再綁上鋼筋。如果將管線埋入柱體內,則會讓承重的著體結構變差,因此我們都會要求管線要移出柱體內部。如下圖所示。

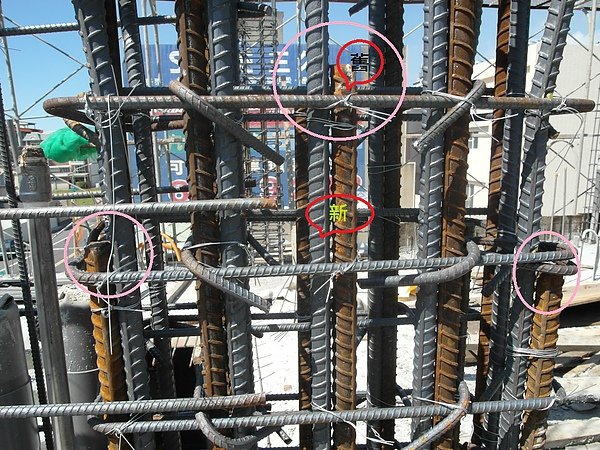

(圈處為捆圈缺口間隔方式錯開,避免造成同一角落應力集中)


捆筋缺口處.

新東京堡3期地基綁鋼材 (13).JPG

3.柱體鋼筋搭接處不可再同一平面。也是為了避免應力集中。如圖所示,新舊柱體交接位置錯開。柱體搭接應力最大的位置是在柱體的兩端,因此搭接位置要選擇再柱體的中央搭接,應力最小。

建案中柱體鋼筋用到7分粗的鋼筋,要求做中央搭接是非常消耗人力的事情,至少三個人力才能進行,如果沒有要求工班,工班會以他最好搭接的位置去做搭接。這對房子結構來說不是好事情,所以老闆一開始在簽約時都會特別聲明,並且在工程進行中都會隨時巡檢,幾次下來工班都會自動自發的做到。

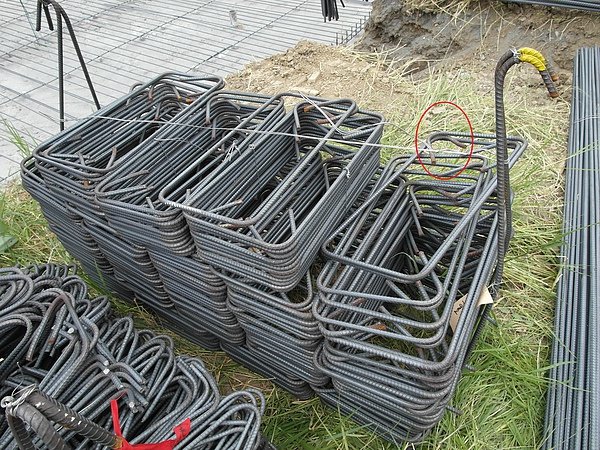

4.捆筋四個角落至少要有兩個角落綁鐵絲,每一支繫筋都需要綁鐵絲,主要是要固定好鋼筋的位置,避免再灌混凝土的時候被混凝土的重量沖掉。有時候工人綁鐵絲過頭會斷掉,工人懶就會不補,但是被檢查到就是請他全部再檢查一次。

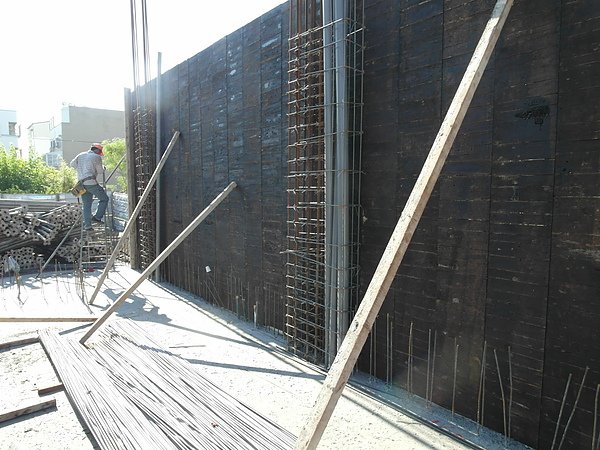

柱鋼筋完成後,開始進行外牆板模組立。如下圖柱鋼筋以及外牆板模完成圖。

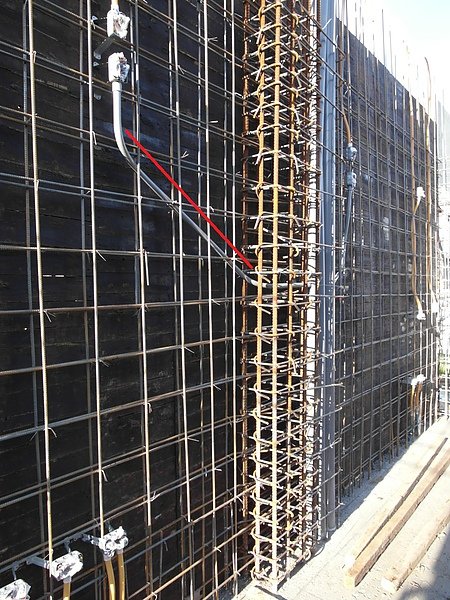

接下來鋼筋工班先架好第一排鋼筋後由水電工班架設好水電系統、電信系統,最後再由鋼筋工班架好第二排鋼筋,如下圖所示。

這邊的重點在於

1.注意到像是排水管管徑特別大的是不可擺置柱鋼筋內,否則是會影響到結構。因此春禹建設的案件都會要求將水管等管線設計設計移出柱體外面,只容許必要的小口徑管線通過。


2.這邊的牆設計為雙排鋼筋3分鋼筋直向間隔15公分一支,橫向間隔20公分一支。並與地樑鋼筋連接,而且直接與主樑相連接。

在理論上結構重量的傳遞是由樓板傳給樑後,再傳給柱結構,轉給基礎後,再傳給大地,因此以往傳統設計上牆壁並非是主要結構。但是在921之後在建築結構設計上越來越重視防震的技術,因此才開始有了雙排鋼筋設計,除了可以抵消地震發生時搖擺的能量外、也可作為部分的載重,使整體結構更加牢固。

3.雙排鋼筋在綁筋上,工班常常會犯的錯誤不是不知道,就是為了方便而把主筋位置放錯,正確的方式是外層到內層鋼筋順序為直向、橫向、橫向、直向,以這樣的順序進行架筋,主筋的位置應該在外層。

4.此外鋼筋位置要有足夠的保護層,因為鋼筋需要包覆混凝土才會有保護的作用,如果鋼筋綁匝的過程距離模版太近,之後灌漿會使得鋼筋保護層不夠,日後容易會發生鏽蝕等結構問題,因此也要特別注意綁匝的位置是否距離模版太近。現在還看不太出來保護層的距離,之後再一樓頂會在提到。

5.在預留冷氣機的排水管路中,如圖所示,要求水電在拉管線時要抓洩水坡度,好處就是不會積水,而且排水速度快,這小地方有要求水電,水電也會配合。


接下來就是封內層板模工程。
