一樓樓梯與一樓頂板模工程

圖為版模師傅在拉樓梯放樣線的情況

在一樓工程施工之前,樓板師父會先來工地做測量樓梯相對位置並進行放樣,利用墨斗把線彈在模版上,在拉出一條白色準線。

圖中可發現樓梯是在一樓板模工程中進行的,但因為樓梯組立過程的難度是板模工程中最困難的部份,且因為樓梯是最常使用的區域,所以我們為達到樓梯最高穩定性與強度,在樓梯的鋼筋材料以及設計上作了不少的工夫,因此在這邊特別獨立出來介紹。另外這邊樓梯是跟著牆壁做一次灌漿,不是牆板與樓梯分開灌漿,這樣的作法雖然會增加施工的難度以及時間,但是一次灌漿對於結構與強度都是正向的。

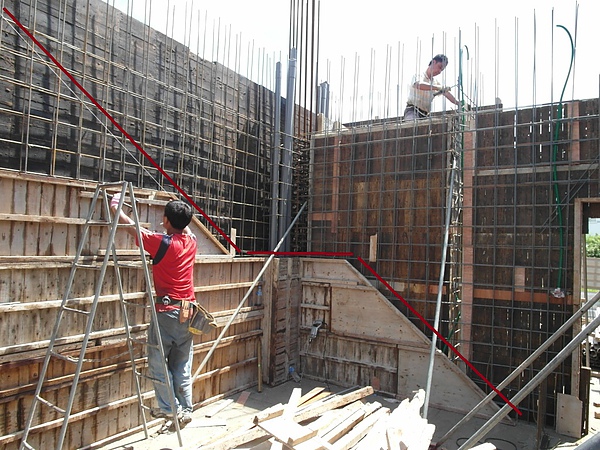

下圖紅線為樓梯師父放樣的線,讓板模工按照此線來架模。

1.下圖為板模工正在組立樓梯的狀況,工人會測好高度以及水平度後將樓梯轉台先架設好,再舖設樓梯底,舖設期間要隨時不斷的比對水平度以及高度,以防偏移。

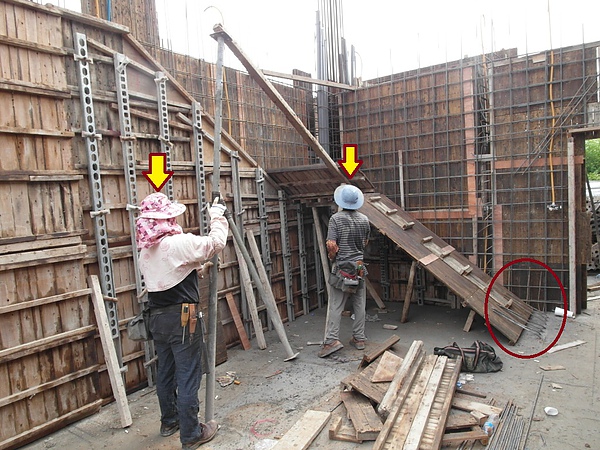

2.圖左工人利用伸縮支撐柱固定好木樁位置,圖右工人調整模版的位置,調整到應有位置後將其固定好。

3.在畫面右下角圈選處就是之前在地基工程時從地基延伸出來預留的鋼筋,這樣才可以把樓梯承受的重量轉移到地底,有些樓梯的作法是沒有預留鋼筋就來連接樓梯,這樣當然對樓梯強度就會差很多了。

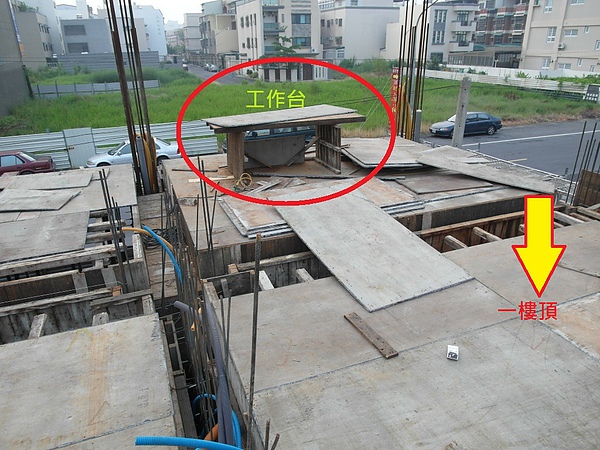

4.樓梯版面中央會先訂上小板模以便於工人上樓梯。

從地樑延伸上來的鋼筋。

一片一片的鋪上板模

樓梯板模組立完成圖。

接下來介紹一樓頂板模組立。

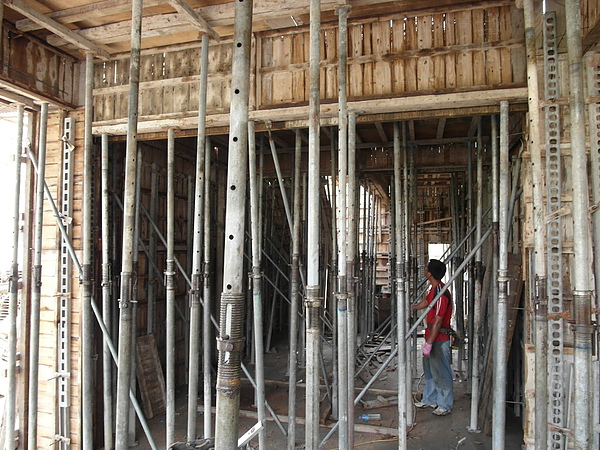

一樓頂架設之前,工人會先用側向支撐柱先稍微固定住側面板模,之所以不一開始就全部就固定住的原因就在於一樓頂所要用到的支撐柱的數量很多,因此要先留多一點腳路給一樓頂,等一樓頂都架設好,再補強一樓側向支撐柱數量到完全。

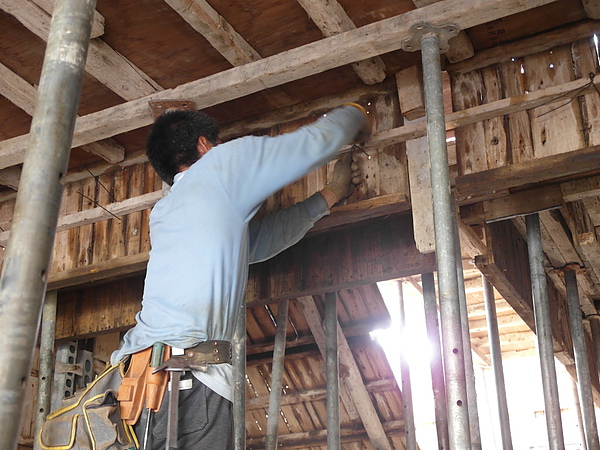

下圖工人架設好側向支撐柱後,會先組立樑柱的板模,

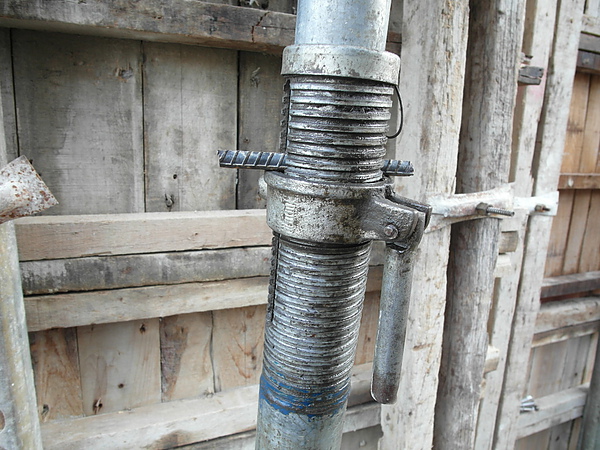

下圖為鋼管支撐柱近照,支撐柱旋轉即可上下延伸出去,等到延伸到要的長度後,利用鋼條插銷穿過中間孔洞即可固定。

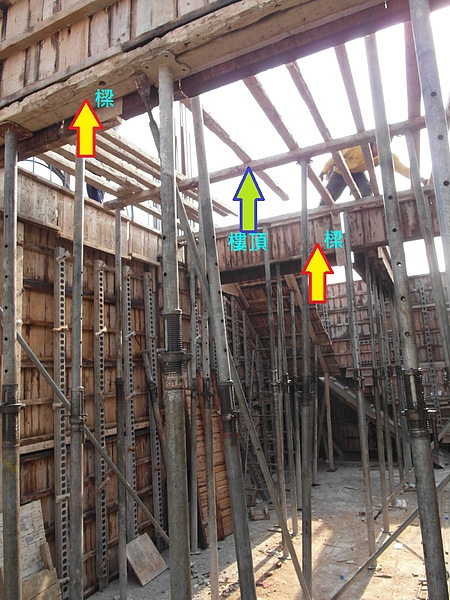

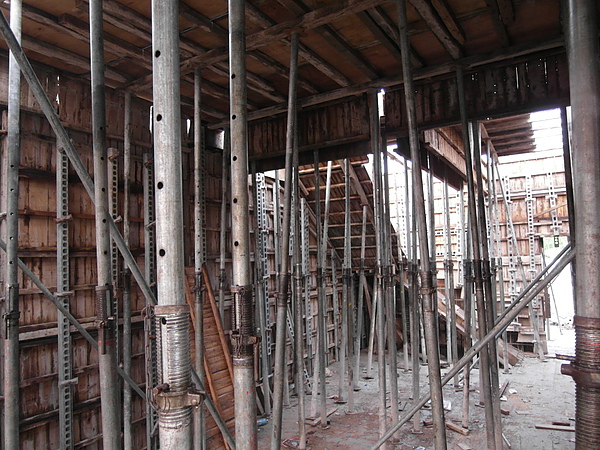

樑柱的板模組立後會架設俗稱的" 菜瓜棚",先以支撐柱支撐橫向以及縱向木條後在鋪上灌漿專用板,這邊也介紹一下版材,在建築上使用的版材一般有兩種,夾板以及木心板。夾板的強度較木心板高,且可視需求用不同的厚度,通常需要支撐的地方都會使用夾板,另外一種是是平整度較好的木心版,雖然承重量沒有夾板多,但依舊有一定的強度,在需要平整一點的區域就會使用到。

舖設版材時要特別注意架設位置以及水平、平整度,下圖為板模師在確認舖設狀況。

除了樓板的平整度還要注意樑柱板模的寬度以及平整度,下圖為板模工依照上面的指示將下方樑柱板模固定在應有的寬度。

一樓板模完成圖。下圖為板模師在確認鋼管的固定狀況。

接下來是一樓頂鋼筋與水電工程
